令和7年度 国補道路メンテナンス(橋梁)工事
信州林業
令和7年度 国補道路メンテナンス(橋梁)工事

PURPOSE

工事の目的

安全な通行を確保するため傷んだ橋をなおす工事です。

INITIATIVE

伝わる工事標示板の取組について

本工事では、長野県が進める「伝わる工事標示板」試行に取り組んでいます。

工事の目的や内容、進み具合を地域の皆さまに分かりやすくお伝えし、公共工事への理解を深めていただくことを目的とした取組です。

このページでは、工事概要や工事進捗を随時お知らせしています。

OVERVIEW

工事概要

工事名 令和7年度 国補道路メンテナンス(橋梁)工事
発注者 長野県 長野建設事務所 整備課
施工会社 信州林業株式会社
工期 令和8年5月13日~令和9年3月8日
工事内容 橋梁保全工事 橋面防水工・舗装打換え工・断面修復工

LOCATION

工事場所

長野市 鬼無里

PROGRESS

工事進捗

全体進捗 75%

2026/07/09

工事開始 【進捗率:0%】

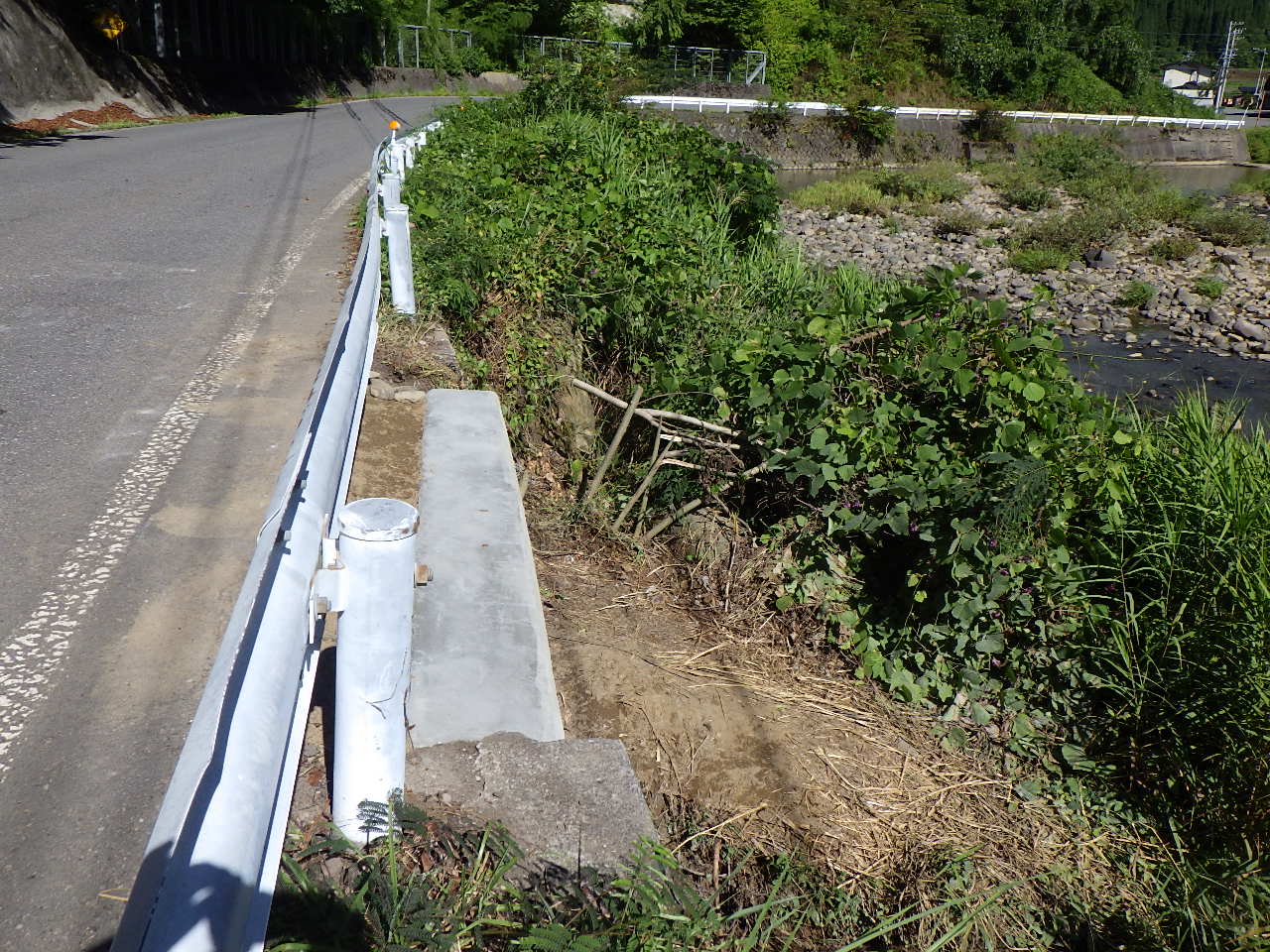

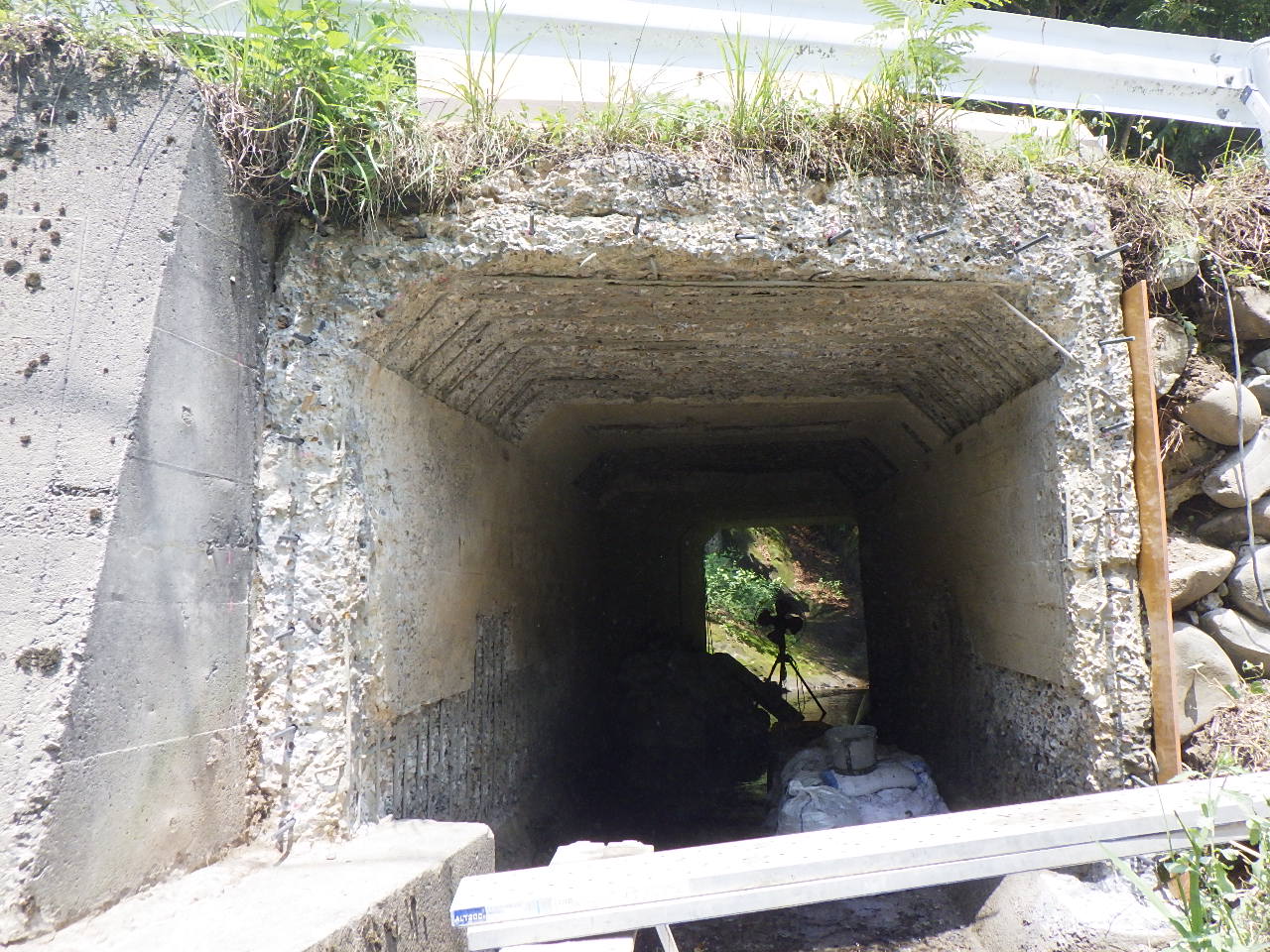

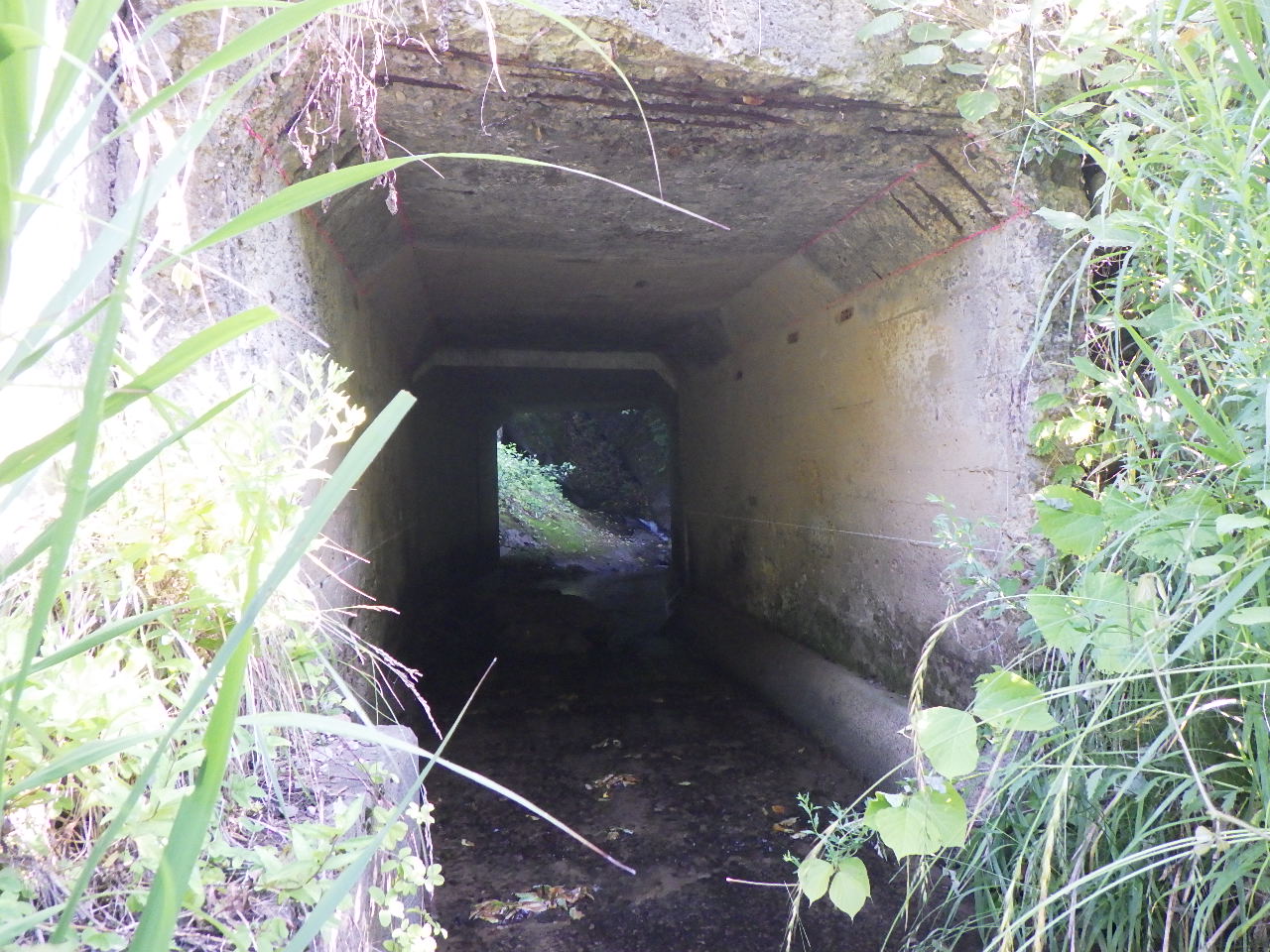

工事開始前状況

2026/08/10

日照田橋の補修工事がはじまりました【進捗率:20%】

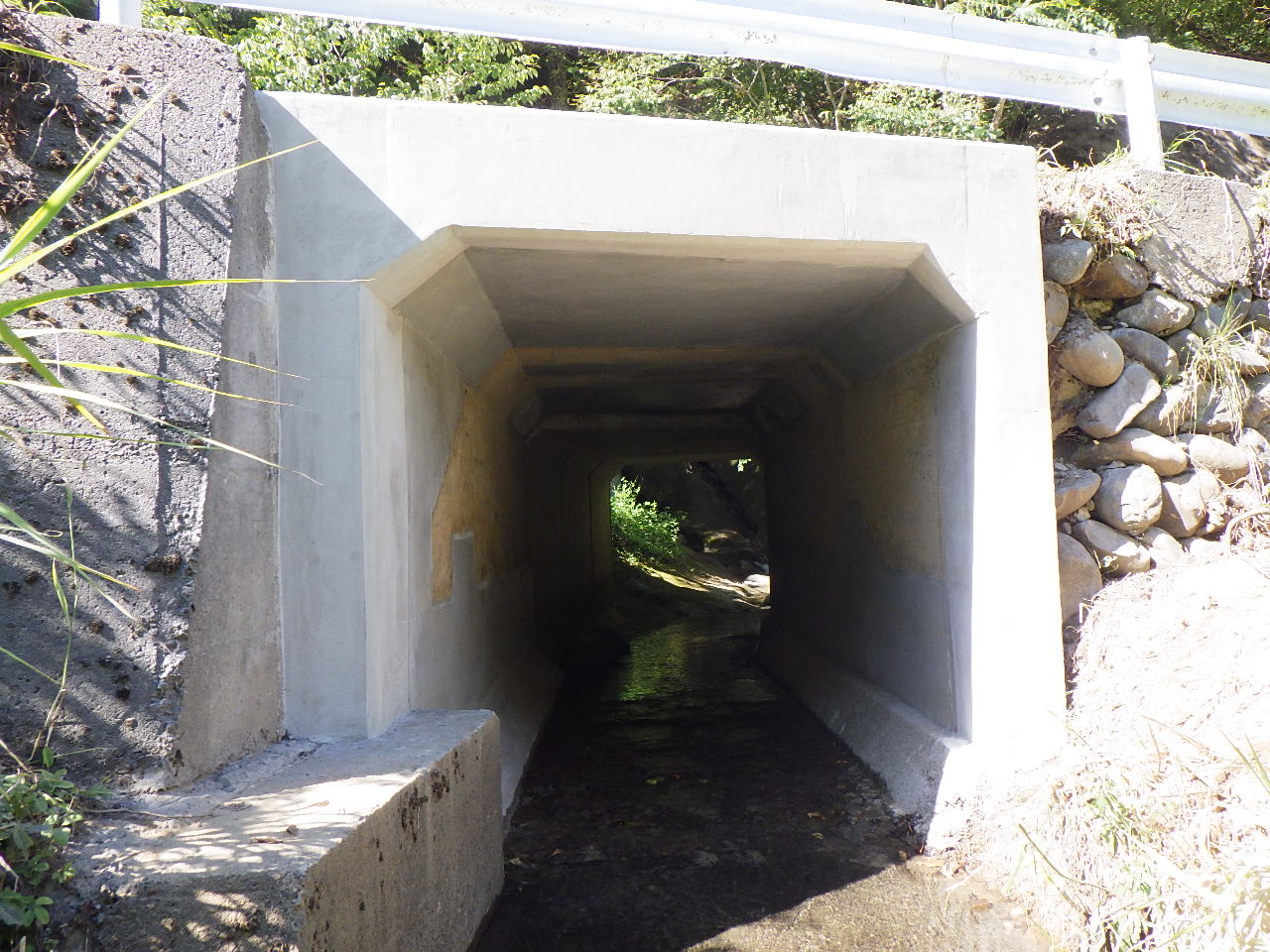

(国)406号 日照田橋 補修工事完了

2026/09/16

塚田橋の補修工事が始まりました【進捗率:40%】

日照田橋・ニュウドウ橋の補修工事が終わりました。 塚田橋の補修工事が始まりました。
現在は、仮設足場設置および舗装版の撤去が終わり補修作業中です。

2026/10/27

栃ノ木橋の補修工事が始まりました【進捗率:75%】

日照田橋・ニュウドウ橋・塚田橋の補修工事が終わりました。
現在は、栃ノ木橋の補修工事中です。

SIGNBOARD

工事標示板

IDEAS

工事標示板で工夫した点

工事の概要や最新の進捗を確認できるよう、QRコードを掲載しています。

INSTALL

設置状況

NEWS

お知らせ

2026/07/09

片側交互通行による工事でご不便をおかけしますが、ご協力をお願いします。

2026/08/10

片側交互通行によりご不便をおかけしますが、ご協力をお願いします。

2026/09/16

片側交互通行による工事でご不便をおかけしますが、ご協力をお願いします。
【 塚田橋の工事期間 令和8年9月10日 ~ 令和8年10月30日頃まで】

2026/10/27

片側交互通行による工事でご不便をおかけしますが、ご協力をお願いします。
【 (国)406号 栃ノ木橋の工事期間 令和8年10月28日 ~ 令和8年11月20日頃まで 】

CONTACT

問い合わせ先

施工会社 信州林業株式会社
連絡先 070-4336-0953
